Enel will nach 2027 keine Kohlekraftwerke mehr betreiben: Was wird aus dem Kraftwerk Termozipa in Kolumbien?
Als Teil ihrer Dekarbonisierungsstrategie und ihres Engagements im Kampf gegen den Klimawandel hat sich die Enel-Gruppe das Ziel gesetzt, nach 2027 keine Kohlekraftwerke mehr in ihrem Portfolio zu betreiben.
Diese Entscheidung wirft Fragen über die Zukunft von Termozipa auf, dem einzigen Wärmekraftwerk des Unternehmens in Kolumbien, genauer gesagt in der Gemeinde Tocancipá (Cundinamarca).
Das Kraftwerk verfügt über eine installierte Leistung von 225 Megawatt und die Energieversorgung von Bogotá und Departements in Zentral-Kolumbien, wie Cundinamarca und Boyacá, ist seit einiger Zeit stark von seinem Betrieb abhängig.

Francesco Bertoli, Generaldirektor von Enel Kolumbien. Foto: 30. MEM-Energiekongress 2025
Daher versicherte der Generaldirektor von Enel Kolumbien, Francesco Bertoli, dass Termozipa aus betrieblichen Gründen „kaum im Jahr 2027 stillgelegt werden wird“.
„Termozipa ist ein Werk, in das wir investiert und das modernisiert wurde, um seine Leistung zu verbessern. Es ist ein 60 Jahre altes Werk, das wir nicht mehr betreiben möchten“, erklärte er.
Termozipa ist ein Werk, in das wir investiert haben und das modernisiert wurde.
Darüber hinaus versicherte der Generaldirektor von Enel Kolumbien, dass der Bau einiger Stromübertragungsprojekte die Stilllegung dieses Kohlekraftwerks ermöglichen würde.
Nach 14 Jahren sind diese Stromleitungen jedoch aufgrund verschiedener Probleme mit den Nachbargemeinden noch immer nicht fertiggestellt. Darüber hinaus stehen noch immer Umweltgenehmigungen und -lizenzen aus.

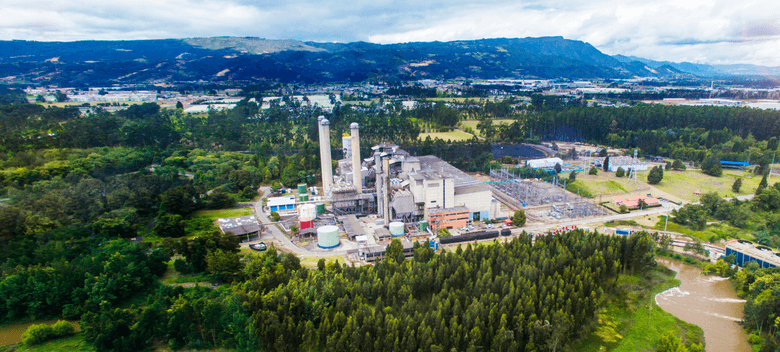

Termozipa -Foto: Enel Kolumbien
Es handelt sich um die Projekte Sogamoso-Nueva Esperanza und Chivor II-Norte. Beide hängen vom Bau des Umspannwerks Nord ab, das aufgrund von Widerstand aus der Bevölkerung von Gachancipá in die Gemeinde Sesquilé verlegt werden musste.
„Dieses Umspannwerk ist von höchster Dringlichkeit, da es der zentrale Knotenpunkt beider Projekte ist. Die Übertragungsleitungen des regionalen Netzes von Enel Colombia, die zur Verstärkung der Stromversorgung im Zentrum des Landes notwendig sind, sind ebenfalls daran angeschlossen “, sagte Fredy Zuleta, Geschäftsführer von Enlaza, einer Tochtergesellschaft von GEB.
Am dringlichsten ist dieses Umspannwerk, da es das zentrale Element beider Projekte darstellt.
Da sich der Standort des Umspannwerks Nord geändert hat, muss ANLA eine Änderung der Umweltgenehmigung genehmigen. Nach der Genehmigung könnte der Bau etwa 15 Monate dauern.
Der Bau einiger Abschnitte der Bahnstrecken Sogamoso–Nueva Esperanza und Chivor II–Norte ist jedoch noch nicht abgeschlossen. Hierfür müssen die Umweltgenehmigungen angepasst werden, doch verzögert sich das Verfahren aufgrund fehlender Genehmigungen zum Landerwerb.

Fredy Zuleta, Geschäftsführer von Enlaza, einer Tochtergesellschaft von GEB. Foto: 30. MEM-Energiekongress 2025
Laut Aussage des Geschäftsführers von Enlaza sollten diese beiden Projekte in der zweiten Hälfte des Jahres 2027 abgeschlossen sein, sofern die erforderlichen Abbaugenehmigungen und Umweltgenehmigungen erteilt werden.
Diese Übertragungsleitungen sind notwendig, um mehr Strom in die zentrale Region Kolumbiens zu bringen , die Zuverlässigkeit der Stromversorgung zu gewährleisten und neue private und industrielle Nutzer anzuschließen.
Tatsächlich gibt es in Gemeinden wie Nemocón und Zipaquirá (Cundinamarca) mehr als 3.000 Haushalte, die noch nicht beliefert wurden, weil sie derzeit keinen Zugang zu Strom haben.
Emma Maribel Salazar, Direktorin für operative Planung bei XM, erklärte, dass die Region Sabana Norte in Bogotá aufgrund ihrer Anfälligkeit in Bezug auf die Stromversorgung in einen „Alarmzustand“ versetzt wurde .

Foto: ISA Intercolombia
Für die östliche Region, zu der die Departements Cundinamarca, Guaviare und Meta gehören, wird zudem ein Anstieg des Strombedarfs um 9,6 Prozent in den nächsten fünf Jahren prognostiziert.
Da die Nachfrage in diesem Teil des Landes schneller wächst als die Erzeugungskapazität, ist Termozipa seit mehr als einem Jahr ununterbrochen in Betrieb, obwohl es eigentlich als Reservekraftwerk konzipiert war.
Der Betrieb der Anlage verursacht monatlich 90.000 Tonnen CO2, was der gesamten CO2-Emissionen aller Autos in Bogotá innerhalb von 15 Tagen entspricht. „Sie sollte nicht laufen“, betonte Fredy Zuleta.
Angesichts dieser Umstände könnte die Entscheidung der Grupo Enel den Weg für einen möglichen Verkauf von Termozipa ebnen. Termozipa ist das einzige verbliebene Wärmekraftwerk des Unternehmens in Kolumbien, nachdem der Verkauf von Termocartagena im Juli 2023 angekündigt wurde.
